TIẾN ĐỘ DỰ ÁN

CĂN HỘ CAO CẤP CARA RIVER PARK

Tiến độ Dự án cập nhật Tháng 04.2024: – Block A hoàn thành đổ sàn tầng 1 ngày 29.03 – Block B hoàn thành đổ sàn tầng 1 ngày 07.04

Tiến độ Dự án cập nhật Tháng 07.2024:
– Block A đổ bê tông sàn tầng 4 giai đoạn 2 hoàn thành 100% vào ngày 08.07.2024.
– Block B hoàn thành 100% bê tông cột vách tầng 3 lên tầng 4 dự kiến hoàn thành ngày 15.07.2024.

Tiến độ Dự án cập nhật ngày 13.08.2024:
– Block A hoàn thành đổ bê tông 100% sàn tầng 5 (30.07.2024), đang thi công cốp pha (80%) và sắt sàn tầng 6 (10%).
– Block B hoàn thành đổ bê tông 100% sàn tầng 5 (07.08.2024), thi công 100% cột vách tầng 5 lên tầng 6.

Tiến độ Dự án cập nhật ngày 18.9.2024
– Block A hoàn thành đổ bê tông 100% sàn tầng 8 (14.9.2024), đang thi công cột vách tầng 8 lên tầng 9.
– Block B hoàn thành đổ bê tông 100% sàn tầng 8 ngày18.9.2024.

Tiến độ 10.2024: Block A:
– Hoàn thành bê tông sàn Tầng 11
– Cột vách tầng 11 lên 12: Sắt 100%, Cốp pha 50%
– Block B: Sàn tầng 11 Cốp pha, sắt 100%, đổ Bê tông (tối 24/10)

Tiến độ 10.2024:
Block A:
– Hoàn thành bê tông sàn Tầng 11
– Cột vách tầng 11 lên 12: Sắt 100%, Cốp pha 50%
– Block B: Sàn tầng 11 Cốp pha, sắt 100%, đổ Bê tông (tối 24/10)

Tiến độ ngày 26/10/2024:
-Block A: Hoàn thành bê tông sàn Tầng 11. Bê tông cột vách tầng 11 lên 12: 50%
-Block B: Hoàn thành bê tông sàn Tầng 11. Cột vách 11 lên 12: Sắt 100%, Cốp pha 50%

Tiến độ ngày 13/11/2024:
Block A: Hoàn thành bê tông sàn tầng 13
– Thép cột vách tầng 13 lên 14: 100%
Block B: Cốp pha sàn tầng 13: 70%, thép dầm sàn tầng 13: 30%
– Dự kiến đổ bê tông sàn tầng 13 ngày 16/11

Tiến độ ngày 22/11/2024:
Block A: Hoàn thành đổ Bê tông sàn 14.
Block B: Bê tông cột vách tầng 13 lên 14: 100%
– Cốp pha dầm sàn tầng 14: 30%

Tiến độ ngày 04/12/2024:
Block A: hoàn thành 100% sàn tầng 15.
Block B: hoàn thành 100% bê tông tầng 14, dự kiến đổ bê tông 7/12.

Tiến độ Cara River Park ngày 16/12/2024:
Block A: Đổ BT sàn Tầng 16 hoàn thành 100%.
Block B: Bê tông sàn Tầng 15: 100%.
– Thép cột vách 15 lên 16: 100%

Tiến độ Cara River Park ngày 26/12/2024:
Block A: Hoàn thành bê tông sàn tầng 17
– Sắt và cốp pha cột vách 17 lên 18: 50%
Block B: Bê tông cột vách 16 lên 17: 100%
– Cốp pha dầm sàn 17: 70%

Tiến độ Cara River Park ngày 06/01/2025: Block A: Đổ bê tông sàn tầng 18 hoàn thành 100%. Block B: Bê tông cột vách 17 lên 18.

Tiến độ Cara River Park ngày 23/01/2025:
Block A: Hoàn thành bê tông sàn 20: 100%.
Block B: Bê tông cột vách 19 lên 20: 100%.
– Cây chống cốp pha dầm sàn 20: 100%.
– Cốp pha dầm sàn 20: 30%.

Tiến độ Cara River Park ngày 22/02/2025:
Block A: Hoàn thành bê tông sàn mái (sàn 21): 100%.
Block B: Thép cột vách sàn 20 lên sàn mái: 100%.
– Bê tông cột vách sàn 20 lên sàn mái: 50%.

Tiến độ Cara River Park ngày 05/03/2025:

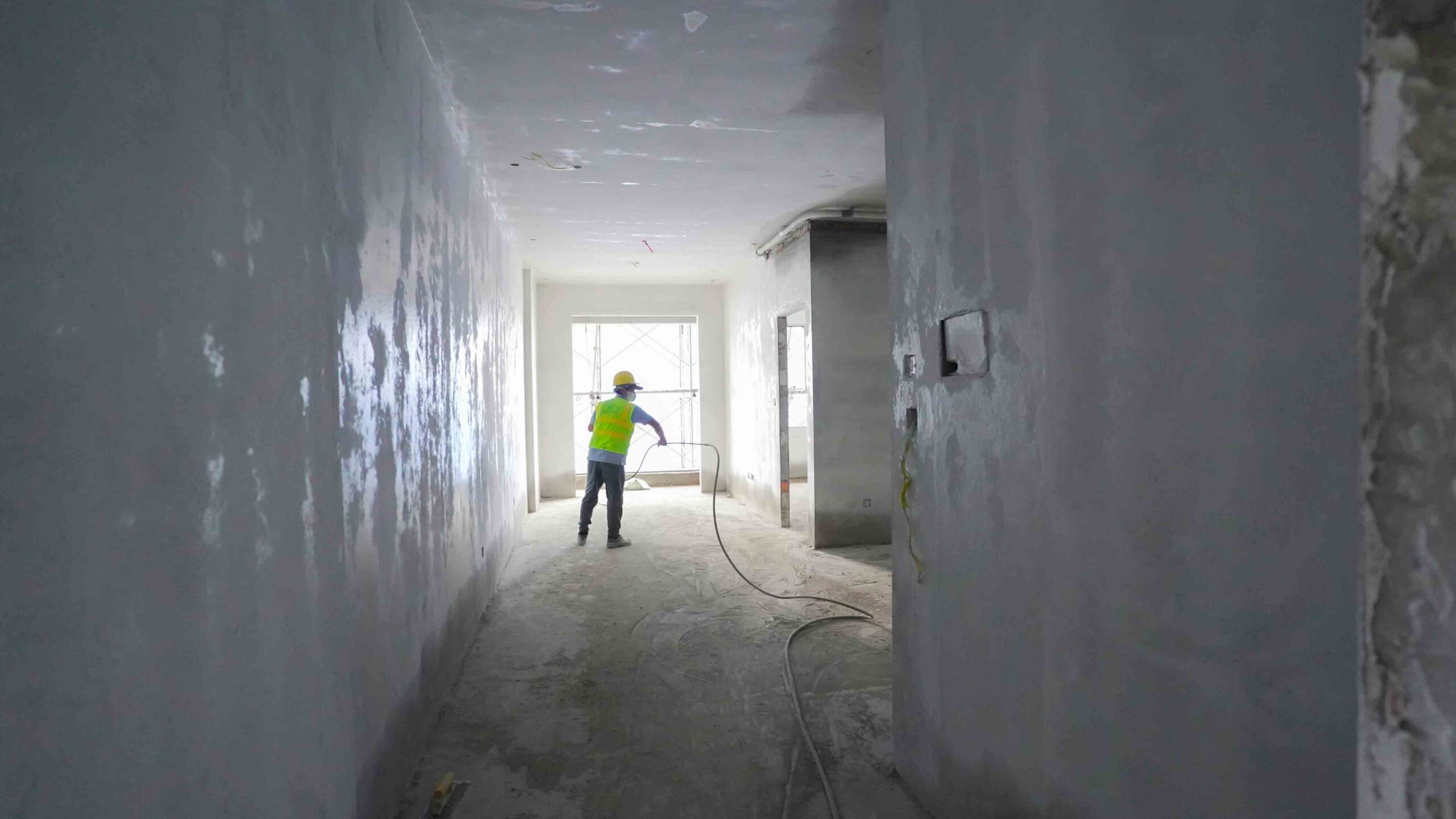

Block A và Block B hoàn thành cất nóc 100%.
