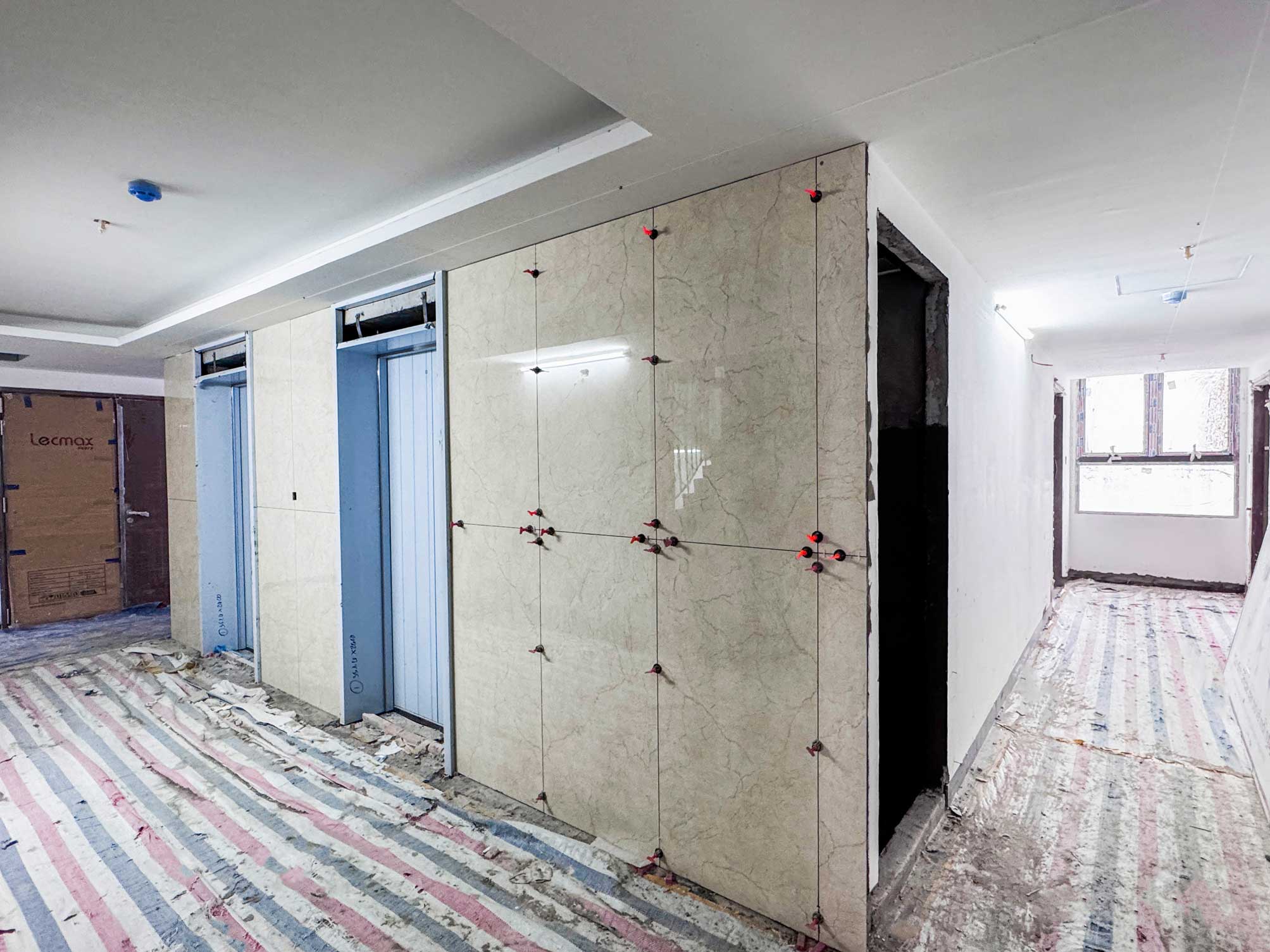

Tiến độ Dự án cập nhật ngày 18.9.2024

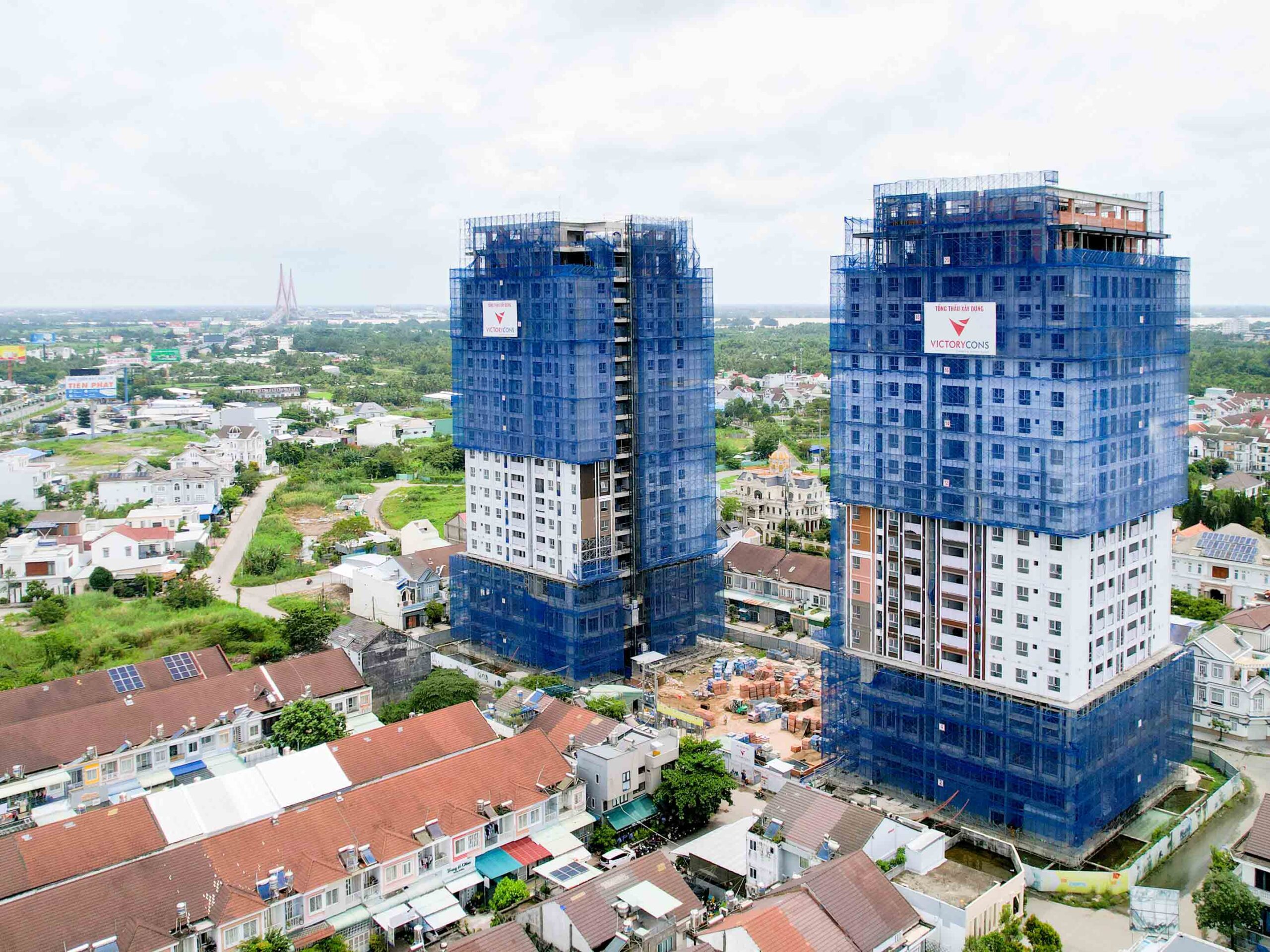

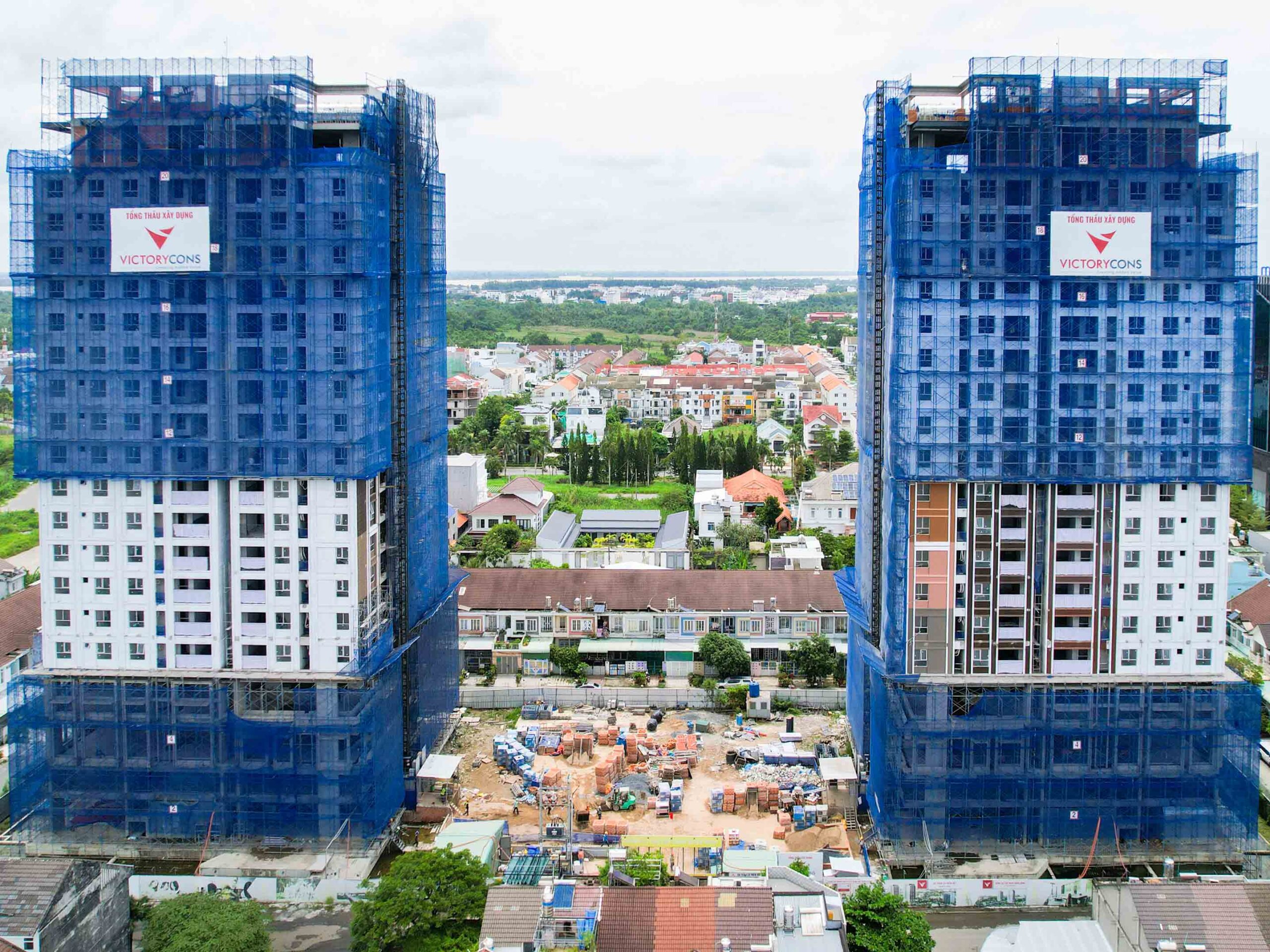

– Block A hoàn thành đổ bê tông 100% sàn tầng 8 (14.9.2024), đang thi công cột vách tầng 8 lên tầng 9.
– Block B hoàn thành đổ bê tông 100% sàn tầng 8 18.9.2024.
Tiến độ 10/2024:
Block A:
– Hoàn thành bê tông sàn Tầng 11
– Cột vách tầng 11 lên 12: Sắt 100%, Cốp pha 50%
Block B:
– Sàn tầng 11: Cốp pha, sắt 100%, đổ Bê tông (tối 24/10)
Tiến độ ngày 26/10/2024:
Block A:
– Hoàn thành bê tông sàn Tầng 11. Bê tông cột vách tầng 11 lên 12: 50%
Block B:
– Hoàn thành bê tông sàn Tầng 11. Cột vách 11 lên 12: Sắt 100%, Cốp pha 50%
Tiến độ ngày 02/11/2024:

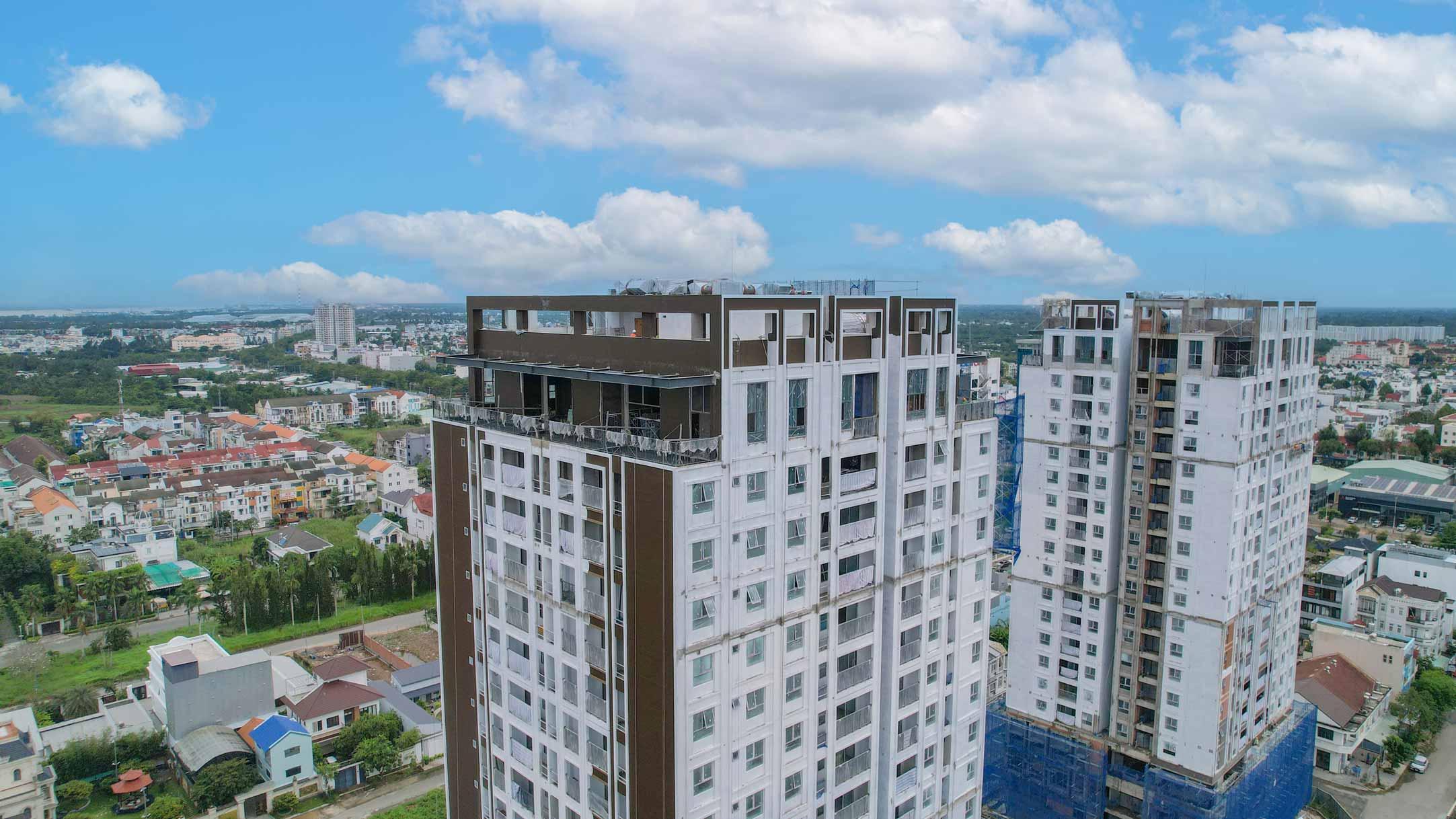

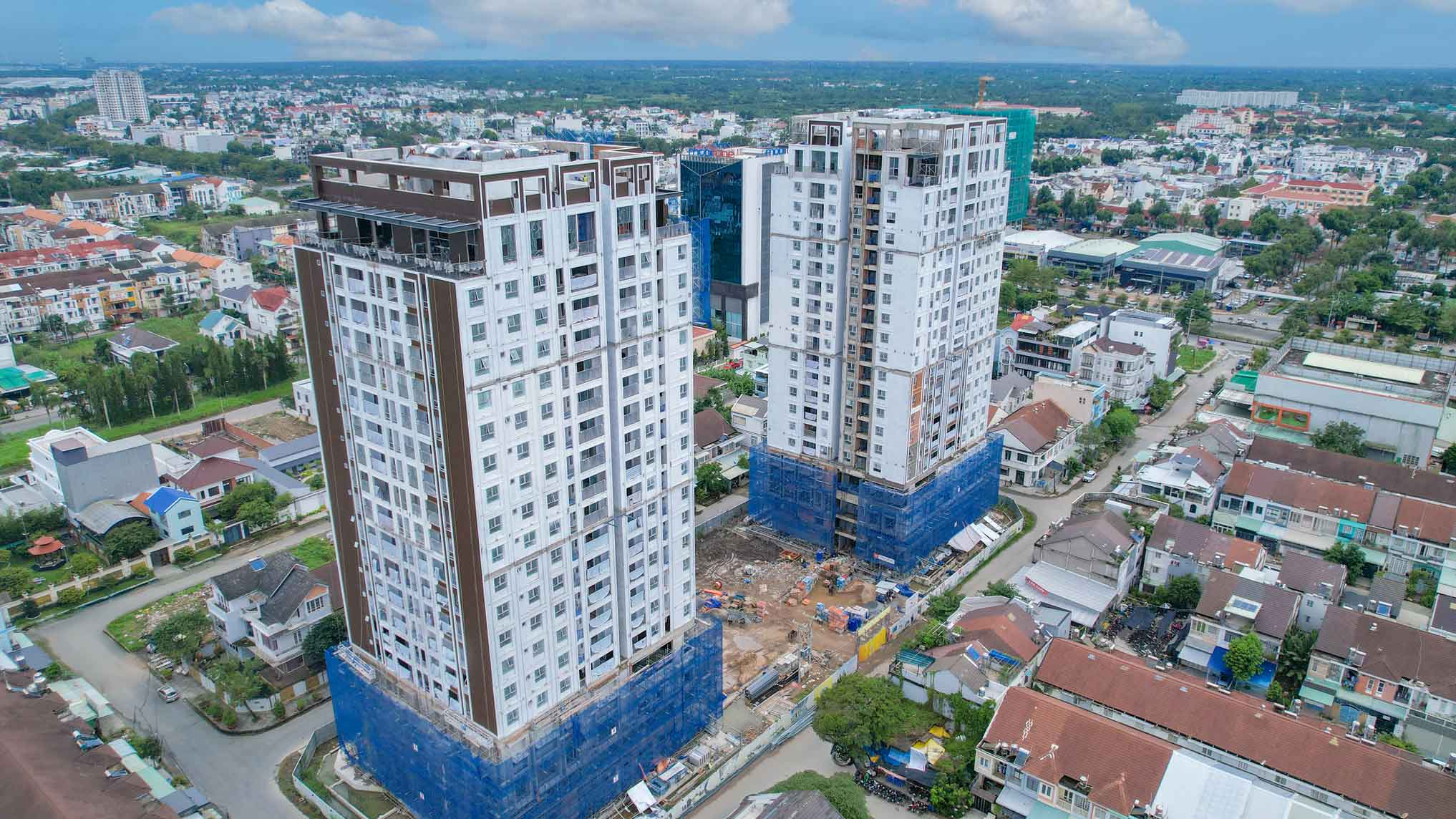

– Block A hoàn thành đổ bê tông 100% tầng 12
– Block B hoàn thành đổ bê tông 100% tầng 12
